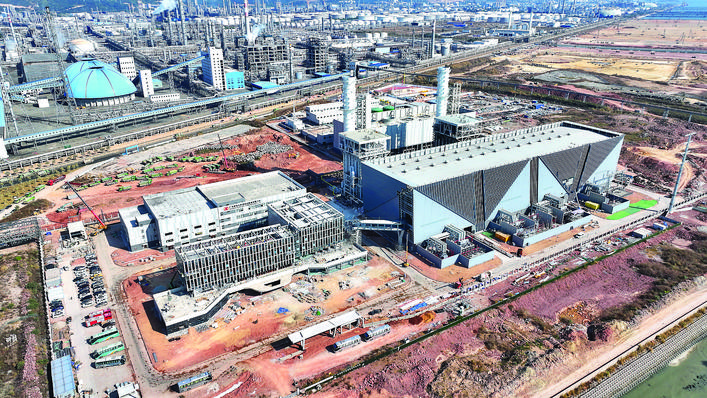

大亞灣石化區綜合能源站項目現場。
記者從廣東粵電大亞灣綜合能源有限公司獲悉,3月21日23時32分,大亞灣石化區綜合能源站項目首臺機組順利通過168小時試運行,具備向埃克森美孚惠州乙烯項目穩定輸送超高壓蒸汽的能力,提前4天高效完成目標任務。
據了解,大亞灣石化區綜合能源站項目是廣東省2023年重點建設項目,由廣東能源集團下屬廣東粵電大亞灣綜合能源有限公司負責建設。項目一期規劃建設2套665MW燃?xì)庹羝?lián)合循環熱電冷聯產機組,項目一期投產后,年發電量約50億千瓦時,年供熱量約1112萬吉焦,年產值可達35億元以上。
項目一期的核心設備——9HA.01型燃機,是目前世界上性能最先進的燃機之一,也是國內組裝的首臺HA級重型燃?xì)廨啓C(jī),所組成的燃?xì)?蒸汽聯合循環機組比F級燃?xì)?蒸汽聯合循環機組的效率提高了4%以上,供熱情況下全廠熱效率可達70.51%以上。項目將向埃克森美孚惠州乙烯項目供應超高壓蒸汽,并消納其生產過程中產生的含氫尾氣,實現能源綜合利用。
廣東粵電大亞灣綜合能源有限公司相關負責人介紹,大亞灣石化區綜合能源站項目建設時間緊、任務重,自2021年6月28日獲核準以來,該公司克服了送出工程、輸氣管道工程等影響,以高質量投產為目標,以爭創國優金獎為抓手,狠抓施工安全,嚴控施工質量,精準管控進度,在高水平的安全保障下,實現高質量投產。
接下來,廣東粵電大亞灣綜合能源有限公司將認真貫徹落實省委“1310”具體部署,緊緊圍繞廣東能源集團“123”發展戰略,在做好1號
記者匡湘鄂
