四環路南段道路工程截至2019年8月底,項目累計完成投資約11.5億元,占總投資(19.4億元)約59.3%,其中今年已完成投資約2.2億元,占年度計劃目標(5億元)的44%;具體完成情況:

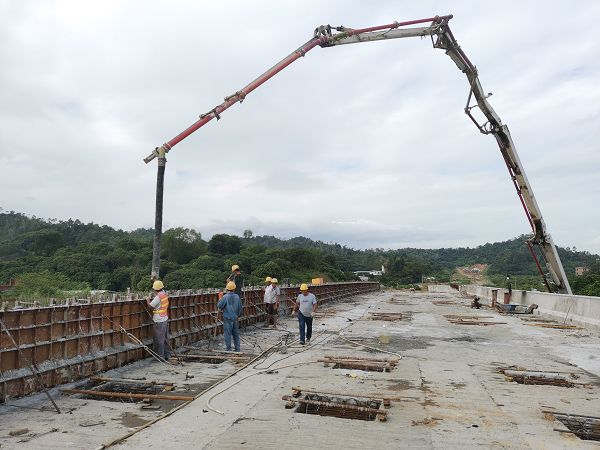

①惠南立交除瀝青攤鋪外其他均已完成,完成施工約99%;
②西坑立交下構施工完成,箱梁預制已全部完成,總體占比90%;
③惠臺立交除瀝青攤鋪外其他均已完成,完成施工約99%;
④西坑西隧道中隔墻施工完成183m,占比100%;右洞已貫通、二襯累計完成183m,占比100%;仰拱累計完成183m,占比100%;左洞已貫通、二襯累計完成183m,占比100%;仰拱累計完成183m,占比100%;現進行防火涂料、鋁單板施工,總體占比約95%;
⑤西坑?xùn)|隧道中隔墻施工完成275米;右洞已貫通、二襯累計完成275m、仰拱累計完成275m;左洞已貫通、二襯累計完成192m,占比約69.8%;仰拱累計完成255m,占比約92.7%;總占比約89%;

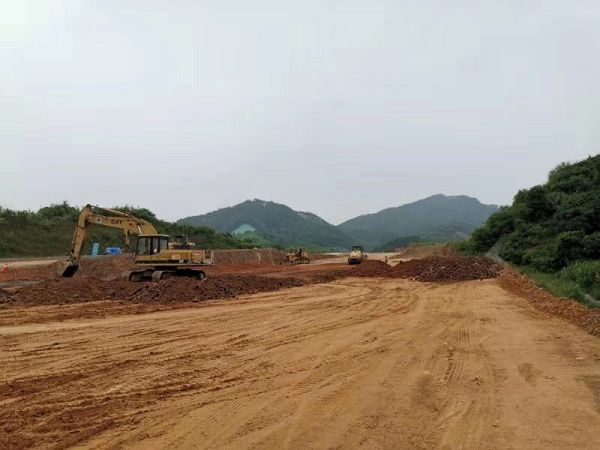

⑥完成土方拉運約267.64萬方;

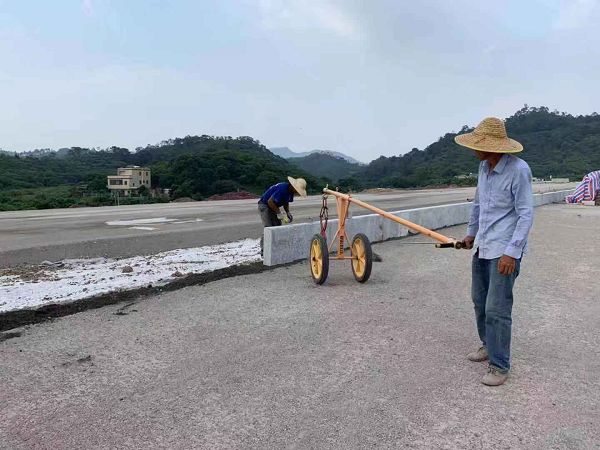

⑦完成水穩層攤鋪約1.9km。
