首頁 >> 政務公開 >> 重大項目 >> 項目進展
政策解讀

惠州500千伏演達(城西)輸變電工程今投產

發布時間:2019-06-28 09:46:03 來源:惠州日報
瀏覽字號:
分享到:

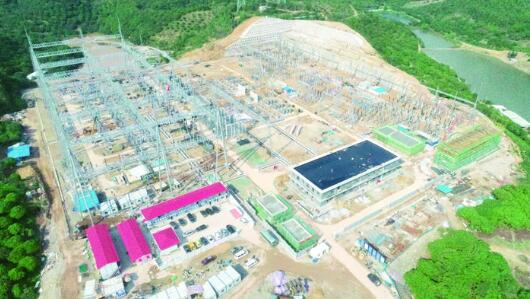

施工完成航拍。


  今日(28日),惠州500千伏變電站演達(城西)站及其配套輸電線路工程正式投產?;葜莨╇娙嗽俅斡秘熑闻c汗水詮釋了“人民電業為人民”的企業宗旨,用濃墨重彩的一筆,為慶祝建黨98周年獻上一份賀禮。


  全省電源樞紐地位愈發凸顯


  為廣東未來發展注入強勁電驅動力


  近年來,惠州的高速發展帶來的電力需求快速增長,為滿足惠州博羅、仲愷潼湖等西北部地區電力負荷的發展需求,惠州供電局除了持續優化現有電力網架,更于去年7月11日開工建設此工程。該工程是廣東電網重點項目工程,不僅解決了惠州未來10年1861兆伏安的電源缺口,更為粵東電力送入珠三角構筑了一條重要的電能輸送通道,為滿足廣東未來經濟社會高質量發展、廣東率先實現全面小康的用電需要,更為粵港澳大灣區的經濟發展注入電力“強心劑”。


  演達變電站是惠州建成的第6個500千伏變電站,工程投產后,惠州也將成為廣東電網系統內唯一坐擁6座500千伏變電站的城市,惠州作為連接粵東及粵東北地區的門戶和電源樞紐地位日益凸顯。隨著500千伏演達站的投產運行,惠州建設一流電網的步伐和發展也進入了全面提速的嶄新時期。


  “希望提供充足可靠的電能,為惠州經濟社會發展注入新動力?!笨吹窖葸_(城西)站投產,供電人臉上難掩喜悅之情。這是一項用辛勤汗水澆灌的責任工程,項目全體人員克服了自然環境的困難和重重技術障礙,為助力惠州建設國內一流城市交上了一份令人動容的答卷。


  建在工地上的臨時黨支部


  把黨建優勢轉化為工程管理優勢


  按照以往經驗,建設一座相似的變電站一般要18個月的時間。在不占天時、地利的情況下,在時間緊、任務重的壓力下,惠州供電局在項目建設之初,便在工地現場成立臨時黨支部,項目部全體黨員干部充分發揮先鋒模范作用,帶領建設者加緊工程建設,統籌安排、有序推進,用“人和”克服了種種困難,用一年時間完成項目建設。


  雨季較多,工程時間又特別緊。共產黨員、項目負責人李文澤看在眼里,急在心里。為此,他和工人合理安排作業計劃,采取錯時作業措施,搶晴戰雨。每天起早貪黑,保持密切協作,加快工程進度。


  “這一年,幾乎是每天起碼要到晚上10點半才下班?!崩钗臐苫貞浀馈?018年,李文澤與女友領取了結婚證,只差熱熱鬧鬧的儀式。工地上繁忙的事務讓他根本無暇顧及,婚期一拖再拖。休假兩天舉辦婚禮,又回到了工地。


  “和文澤新婚這一年,他工作的確很忙?!崩钗臐傻钠拮哟尬蔫ず芾斫庹煞虻拿β?。“全家人都很理解他的工作,畢竟是服務萬家燈火,電力人該有的擔當一定要體現出來?!贝尬蔫け硎荆M煞蚰軌虬残淖龊霉ぷ?,家里的事不要操心。


  “當天的工作必須當天完成”“晚上只能休息三四個小時,有時一坐下來,或者稍微靜下來,靠著什么東西就能睡著”……在走訪中,不少工作人員表示“累并快樂著”。演達站籌備組組長鄭文新告訴記者,看著項目從建設到投產,就好像看著自家孩子成長一樣,心里特滿足。


  “要搶抓時間組合設備、安裝HGIS要注意環境……”演達站籌備組成員、“90后”劉炎偉講起技術時一臉“嚴肅”。他表示,很多環節對溫度、濕度、粉塵等環境要求很高,“容不得一絲松懈?!?/p>


  根據“基建現場到哪里,黨建工作到哪里”的原則,惠州供電局借助臨時黨支部平臺,將項目每月工作例會與黨內‘三會一課’等相關制度結合,從思想上、作風上尋找問題根源,解決工程中遇到的難題。在組織生活會上,來自設計、監理、施工、供電等單位的黨員,對問題深入剖析、現場交流成為常態,解決了圖紙與現場偏差的問題。


  因地制宜巧施工


  不畏困難快推進


  在建設項目正式施工前,施工現場要達到水通、電通、道路通和場地平整等條件,也就是“三平一通”。然而,演達(城西)輸變電周邊都是土石、溪谷。要鏟山頭、填溪谷,其施工難度之大可想而知。


  “施工場地原來有一座山頭和一個低洼的溪谷,施工困難比較大。”李文澤介紹,需要先要把這個山頭“粉碎成”土石,再去圍填溪谷。


  “施工場地的土石比例達到2:8,需要使用大型的‘犁機’和‘炮機’配合開挖?!崩钗臐烧f,一共挖鏟下來54萬立方米的土石足足可以填滿258個標準游泳池。


  圍填溪谷的工序也是很繁瑣,一層層地向上填,每填50厘米高就要用壓路機進行碾壓一次、每7米高就要強夯一次,一共回填了約21米高,需要反反復復地一層層地向上填、碾壓、強夯。


  得益于500千伏演達(城西)輸變電工程項目管理工程師統籌謀劃,全體施工人員齊心協力,兩三套大型機器、上百輛運輸車輛,日夜加班,讓正常需要8個月完成的“三通一平”,只花了3個月時間,為工程后續施工打下良好基礎。


  工程施工還有一個不可忽略的天氣因素。


  據項目經理吳建芳回憶,去年9月底惠州連續不斷的暴雨,對場地平整施工影響頗大?!耙驗閲钕葘ν翆訚穸?、干透度的要求比較高?!眳墙ǚ颊f,在圍填溪谷的過程中,施工人員巧妙利用地勢讓回填土層形成一定坡度,讓雨水順勢流出,盡量減少雨水積留在土層。


  “一般來講,夯實土層至少要凝固28天后才能打樁搭建主樓,但如此一來又會影響工期?!眳墙ǚ颊f,在圍填溪谷平整場地的時候,他們一邊回填土層,一邊做打樁的基礎,兩者同時進行,優化工程工藝。“回填土層完工后,即可搭建主樓”,極大縮短了工期。


  實干的前沿,處處是活躍的創造。施工過程中,工程人員還采用“土方就地平衡”的方式,將“三通一平”中產生的54萬立方土石用于場地平整和進站道路的建設,完美地解決了土石方外運難題。


  工作人員介紹,由于500千伏演達(城西)輸變電工程項目施工管理團隊通過優化工期和改善設計方案,改善施工工藝等措施,提高工作效率,大大加快了工期進展。


  首次利用“智慧工地”助力工程建設


  值得一提的是,在項目建設過程中除了優化工期、改善施工工藝等措施外,惠州供電局還第一次使用“智慧工地云平臺”助力500千伏演達(城西)輸變電工程建設。


  這只是創新發展的一個縮影。


  據介紹,“智慧工地云平臺”通過一站式平臺,集中呈現工地現場的設備、安全、質量、環境、人員等信息,將工地的3D效果圖植入到系統中,并在當前3D效果圖的基礎上顯示各種設備的監控分布,可直接點擊查看各設備的監控狀態和數據分析,實現可視化的管控。


  在工地現場,工人使用門禁系統打卡和人臉識別等方式進入工地;作業區域內,視頻監控可以及時發出違章信息提醒……“通過在施工現場安裝攝像頭、‘安全帽子’等系統,即可動態識別施工人員是否穿戴安全帽,并進行語音警告提示,提高安全管理的效率,確保施工人員安全?!痹擁椖抗芾碇行膶嵤┕芾韺X熗鹾Q嘟榻B。


  除了安全管理外,綠色文明施工也是工程施工的一個重要工作之一?!爸腔酃さ卦破脚_”擁有揚塵噪音監測和降塵噴淋系統,可對施工現場區域環境的空氣及噪聲進行實時監測,其中室外環境監測設備可對噪聲、顆粒物濃度(PM2.3、PM10)、風向、風速、濕度、溫度、大氣壓等多項環境參數要素進行全天候現場精確測量與LED屏實時顯示。當現場出現PM10、PM2.3等顆粒物超標后,管理人員可通過自動、手動方式進行噴淋作業,改善工地的施工環境。


  推動基建高質量發展大數據、自動識別、圖像采集、引進智能化運輸車……走馬演達站現場,這些高科技在工地上頻頻上演,為保障工程質量、環保要求達標以及施工人員的安全保障注入“智慧”動力。


  演達站的建設,是在超高壓等級下將智能化模式與綠色環保主題相結合的積極探索,也是提高電網綜合自動化水平、保障電網安全運行的有力實踐,充分詮釋了國家創新發展、綠色發展的重要理念。


  惠州日報記者譚 琳


  特約通訊員何文浩


  本組圖片家 茂 攝


主站蜘蛛池模板: 国产精品中文字幕在线| 欧美性色欧美a在线播放| 成人18xxxx网站| 嗯啊h客厅hh青梅h涨奶| 中文字幕永久免费| 老司机天堂影院| 成年人一级毛片| 同学的嫩苞13p| 一出一进一爽一粗一大视频免费的| 精品国产一区二区三区免费| 快穿之肉玩具系统| 免费av一区二区三区| 99久久免费国产精品| 欧美日韩成人午夜免费| 国产精品免费视频网站| 亚洲AV永久无码一区二区三区| 国产精品福利尤物youwu| 日韩aⅴ人妻无码一区二区| 国产亚洲一区二区三区在线 | 在线观看视频中文字幕| 亚洲色中文字幕在线播放| 99ri精品国产亚洲| 欧美性狂猛bbbbbxxxxx| 国产日韩一区二区三区在线观看| 久久精品a亚洲国产v高清不卡| 野花社区视频www| 成人亚洲成人影院| 免费一级欧美片在线观免看| 99久久人妻精品免费一区| 欧美人禽杂交狂配动态图| 国产成人vr精品a视频| 中文字幕日韩精品一区二区三区| 精品欧美一区二区三区在线观看| 天天狠狠色综合图片区| 亚洲日本在线看片| 黄色三级电影免费观看| 成年女人色毛片| 亚洲色成人网一二三区| youjizz护士| 日产乱码卡1卡2卡三免费| 免费无码不卡视频在线观看|
